29 giu 2015

Passante Ferroviario | Visita tecnica alla nuova galleria Notarbartolo – Belgio


Vi avevamo aggiornato qualche settimana fa riguardo i lavori di scavo della galleria Notarbartolo – Belgio, galleria che è inserita nell’appalto del raddoppio del passante ferroviario di Palermo e che in particolare riguarda il lotto B del passante e che vedrà inizialmente uno scavo in galleria naturale e entro fine anno l’arrivo della TBM che si occuperà di scavare la restante parte del tunnel di collegamento tra la Stazione Notarbartolo e la futura fermata Belgio.

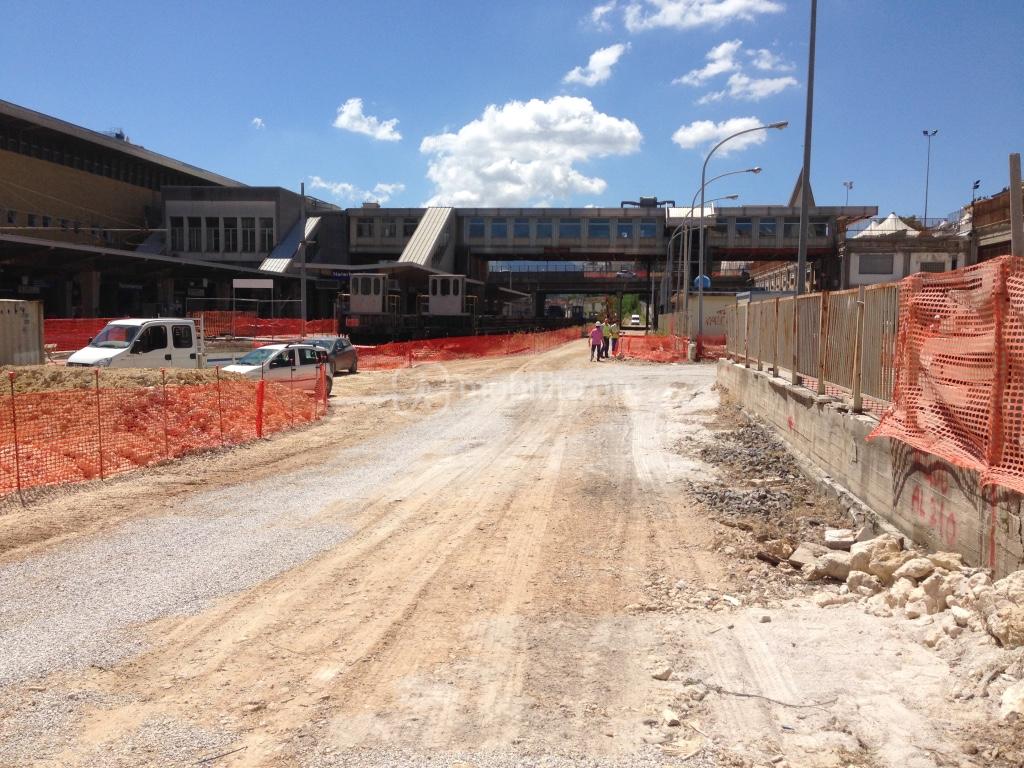

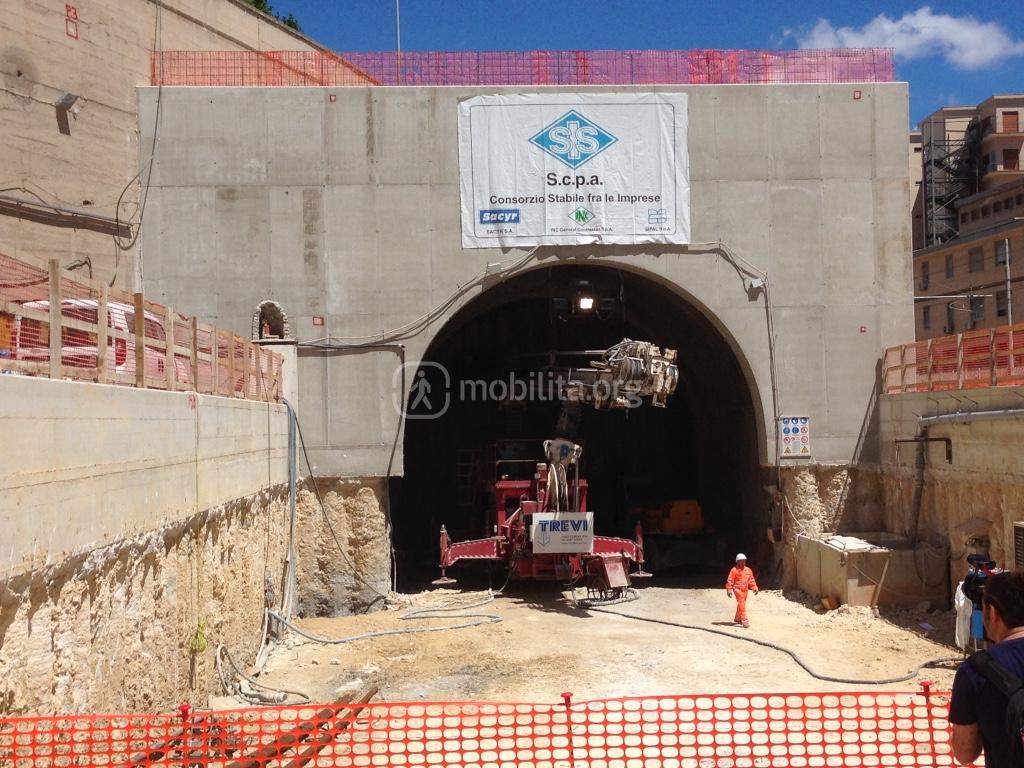

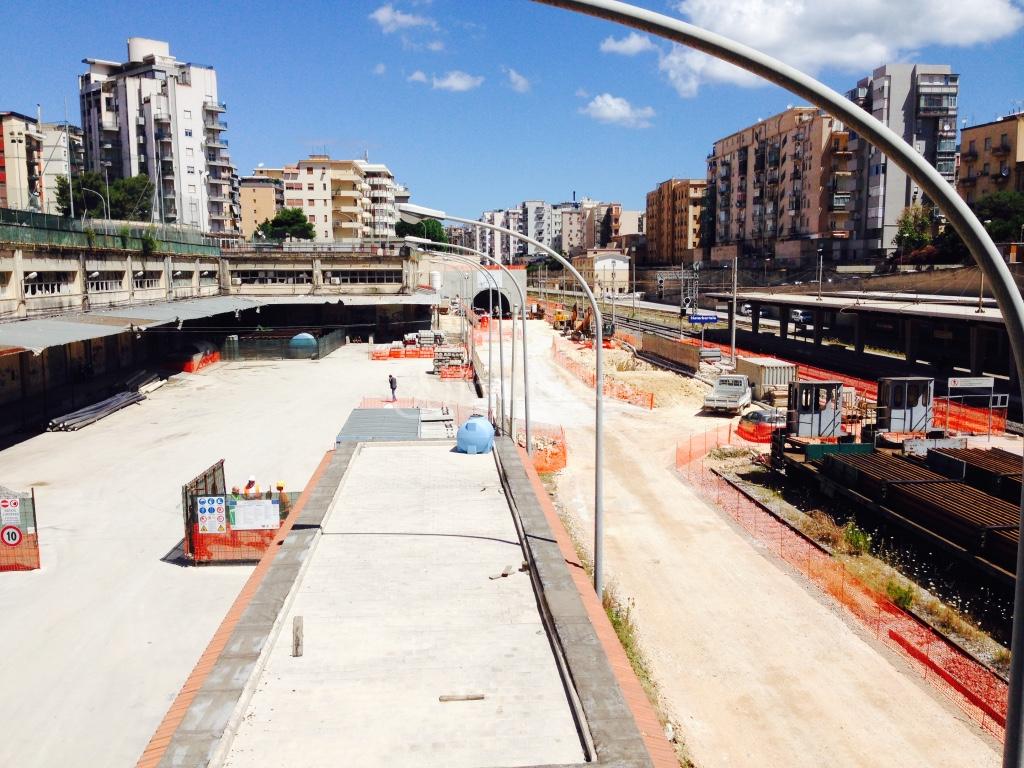

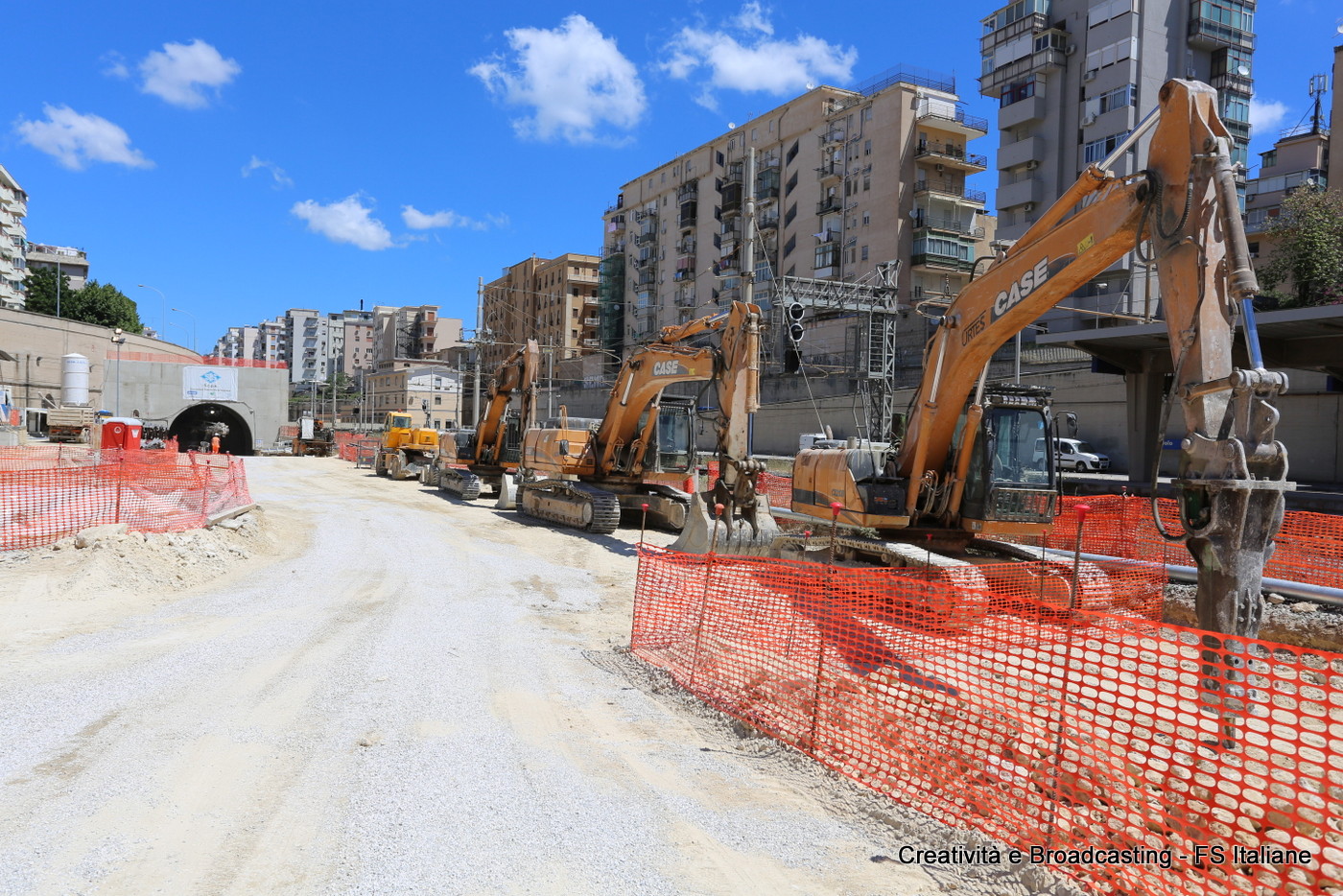

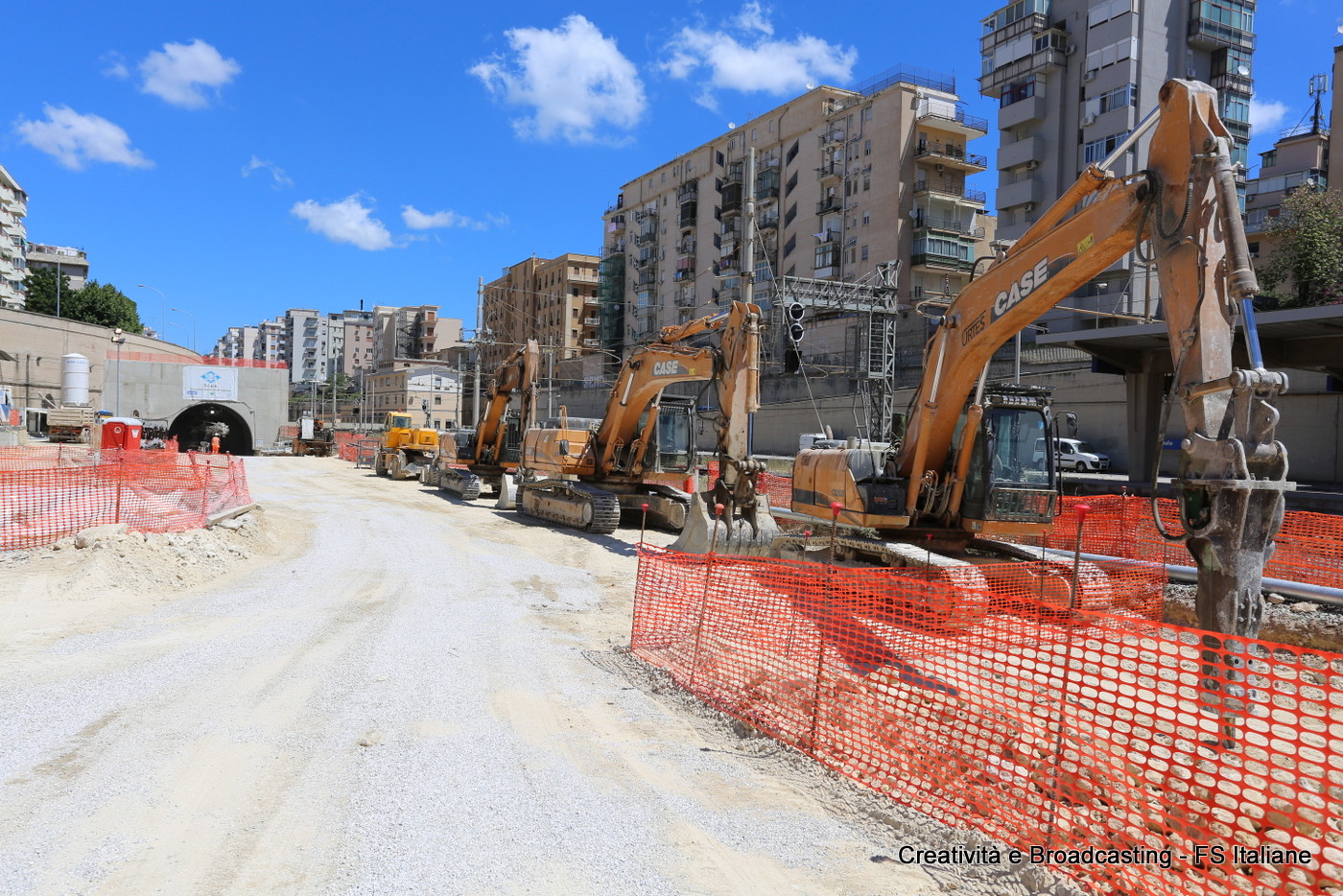

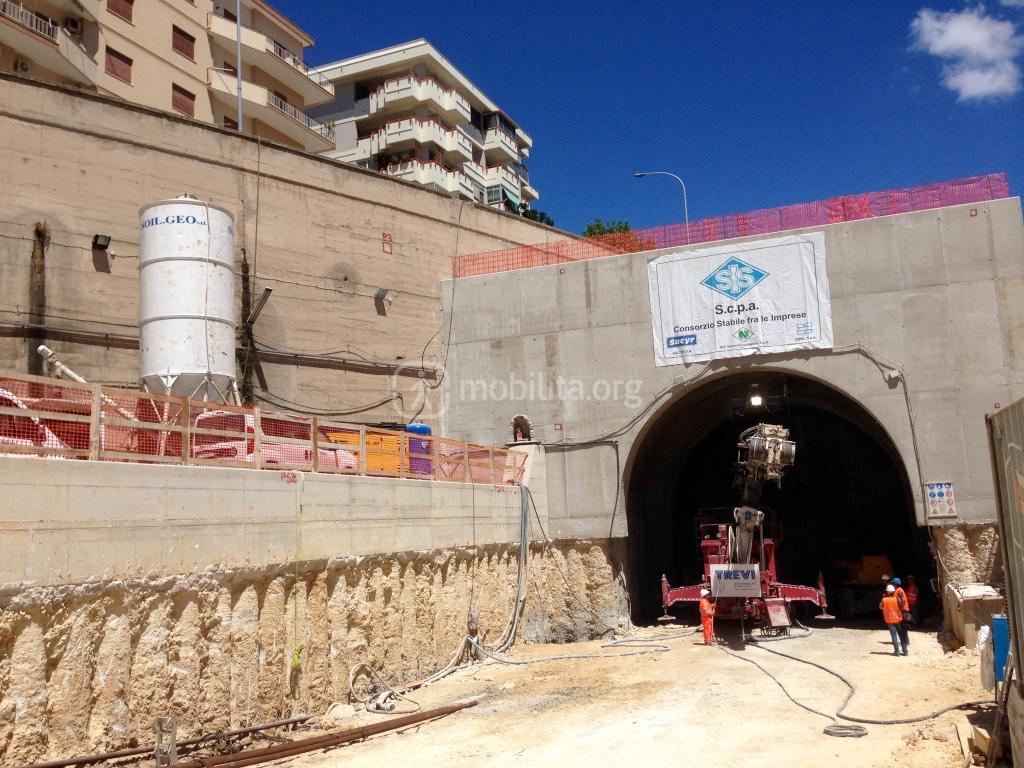

Siamo stati invitati da parte delle ferrovie alla visita tecnica che si è svolta Venerdì 26 Giugno, presso il cantiere Notarbartolo, che diventerà il campo base della tratta B del passante ferroviario.

Vi citiamo alcuni dati tecnici che sono stati forniti solo per darvi un’idea di quello che accadrà nei prossimi mesi:

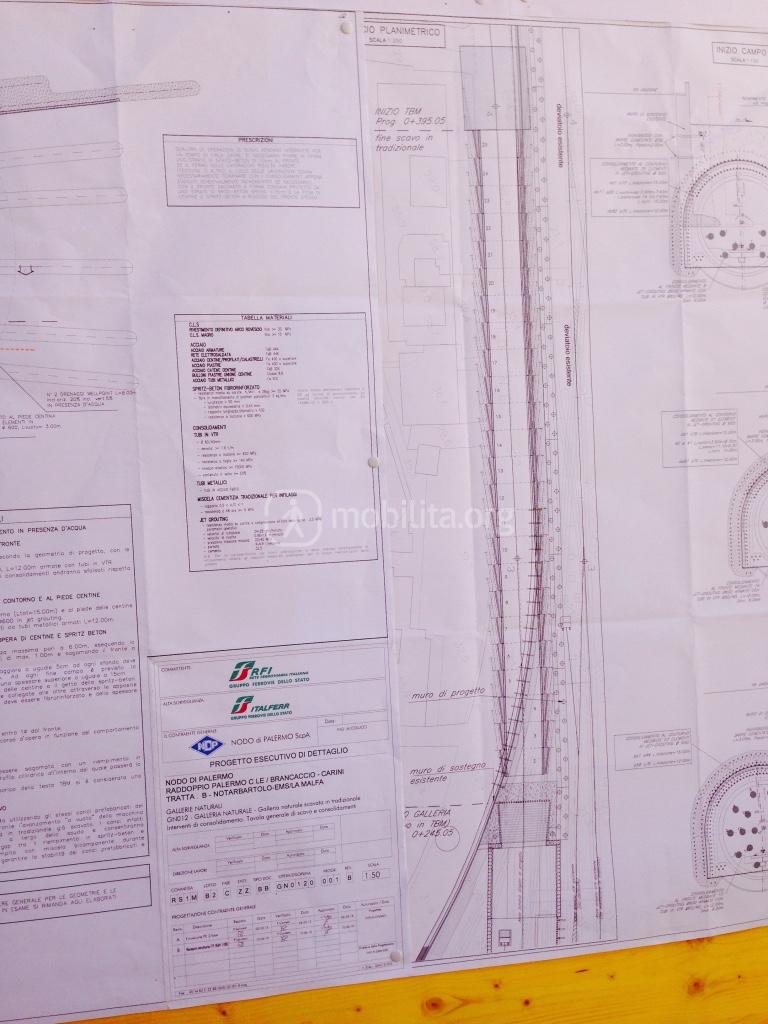

  • Lunghezza tratto da scavare 1.978,50 m
  • Volume geometrico totale materiale scavato 140.000 mc
  • Tempo di scavo presunto 10 mesi
  • Avanzamento medio stimato 6,6 metri/giorno

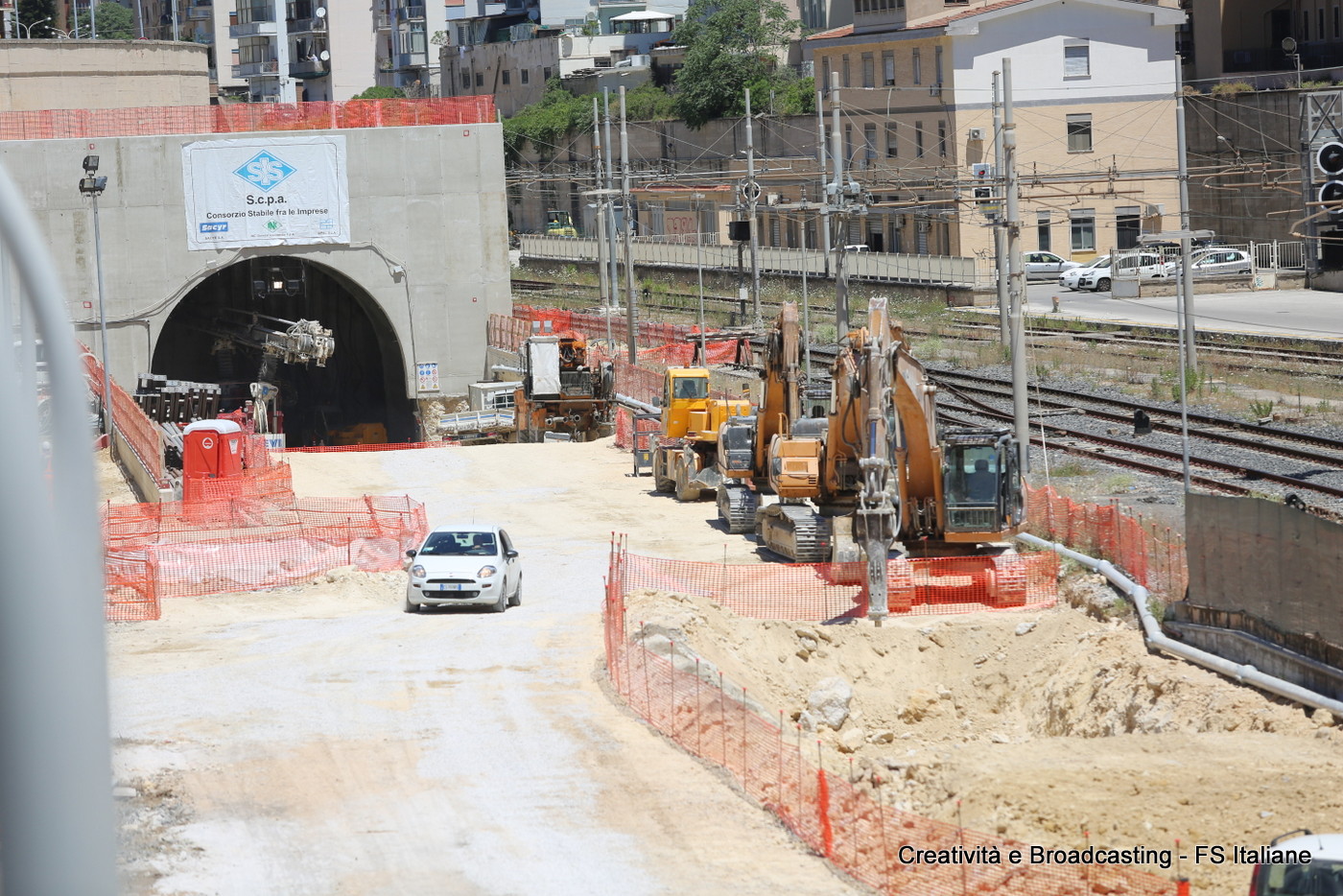

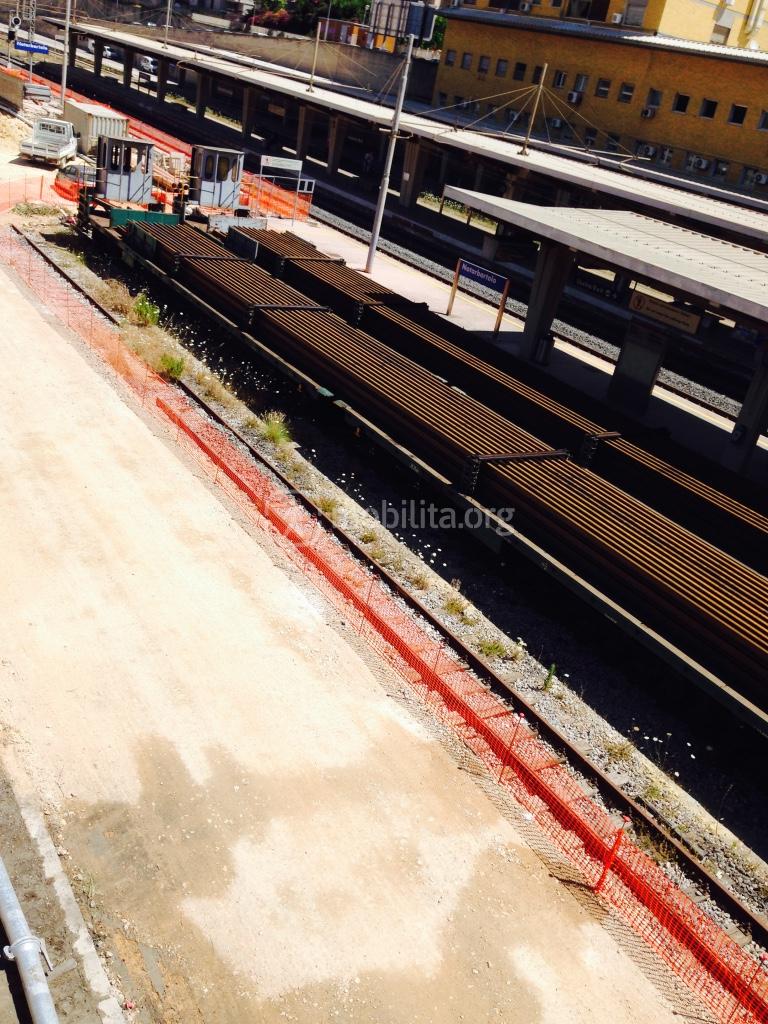

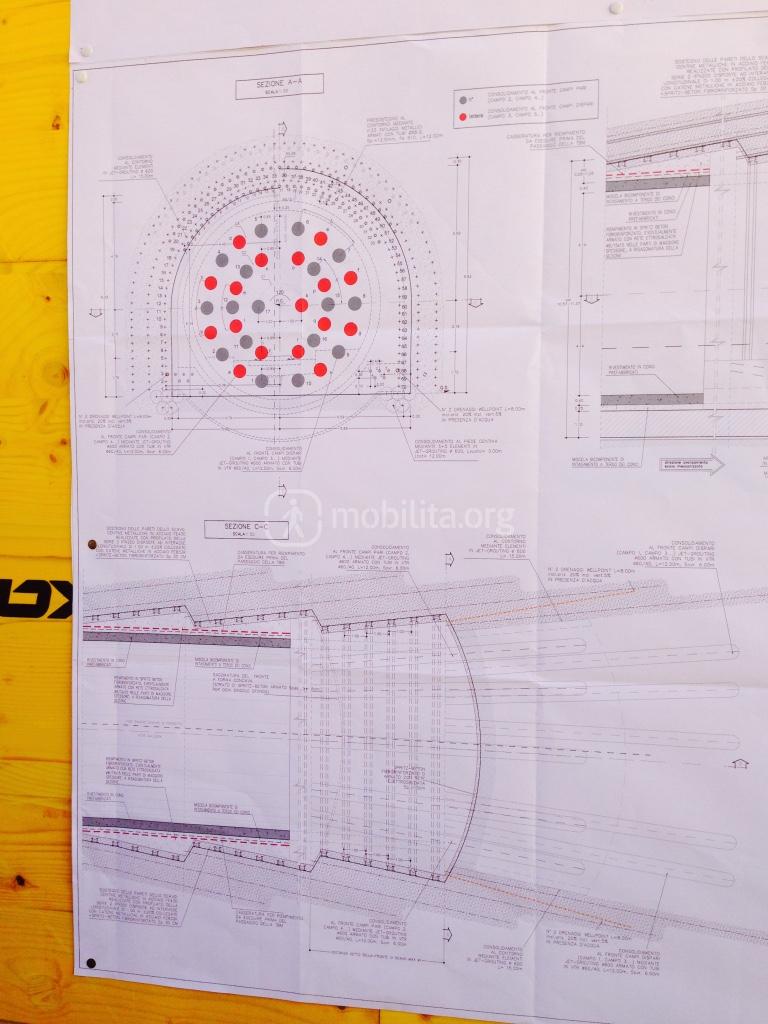

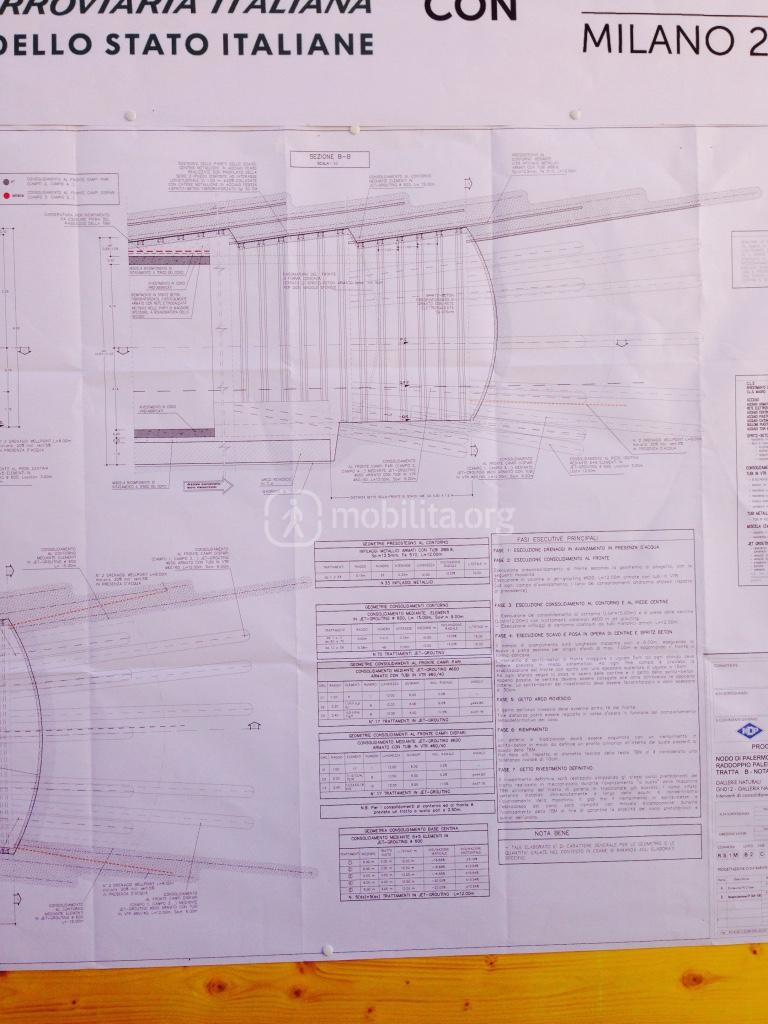

I primi 150 metri della galleria lato Notarbartolo verranno realizzati con scavo tradizionale:

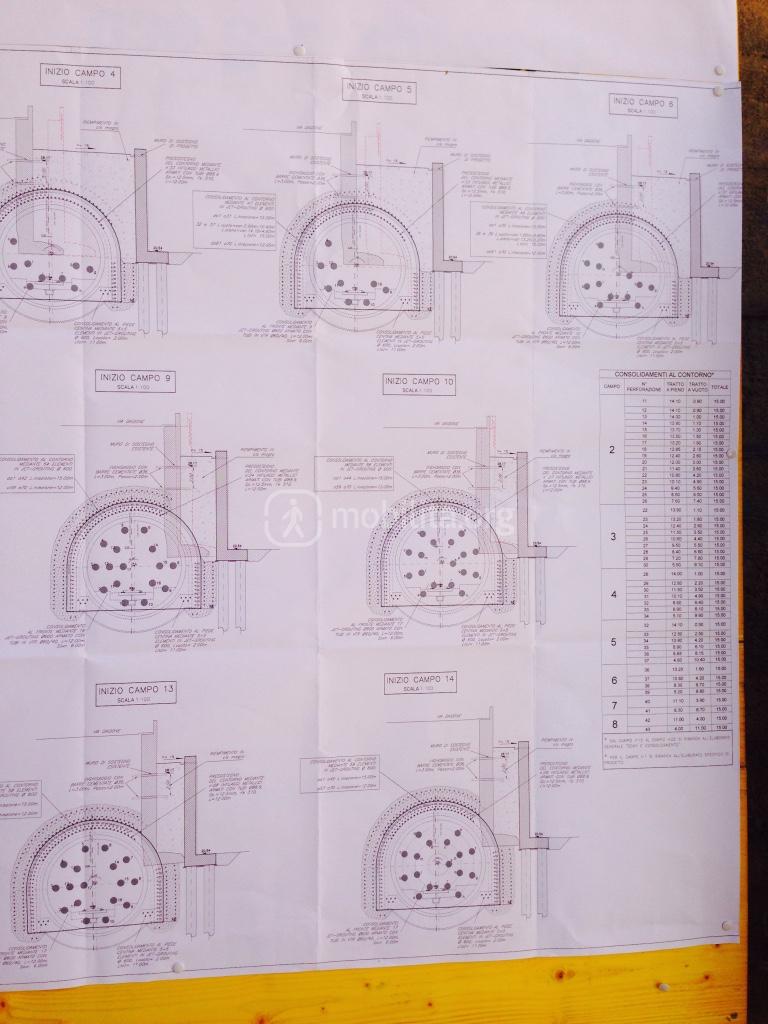

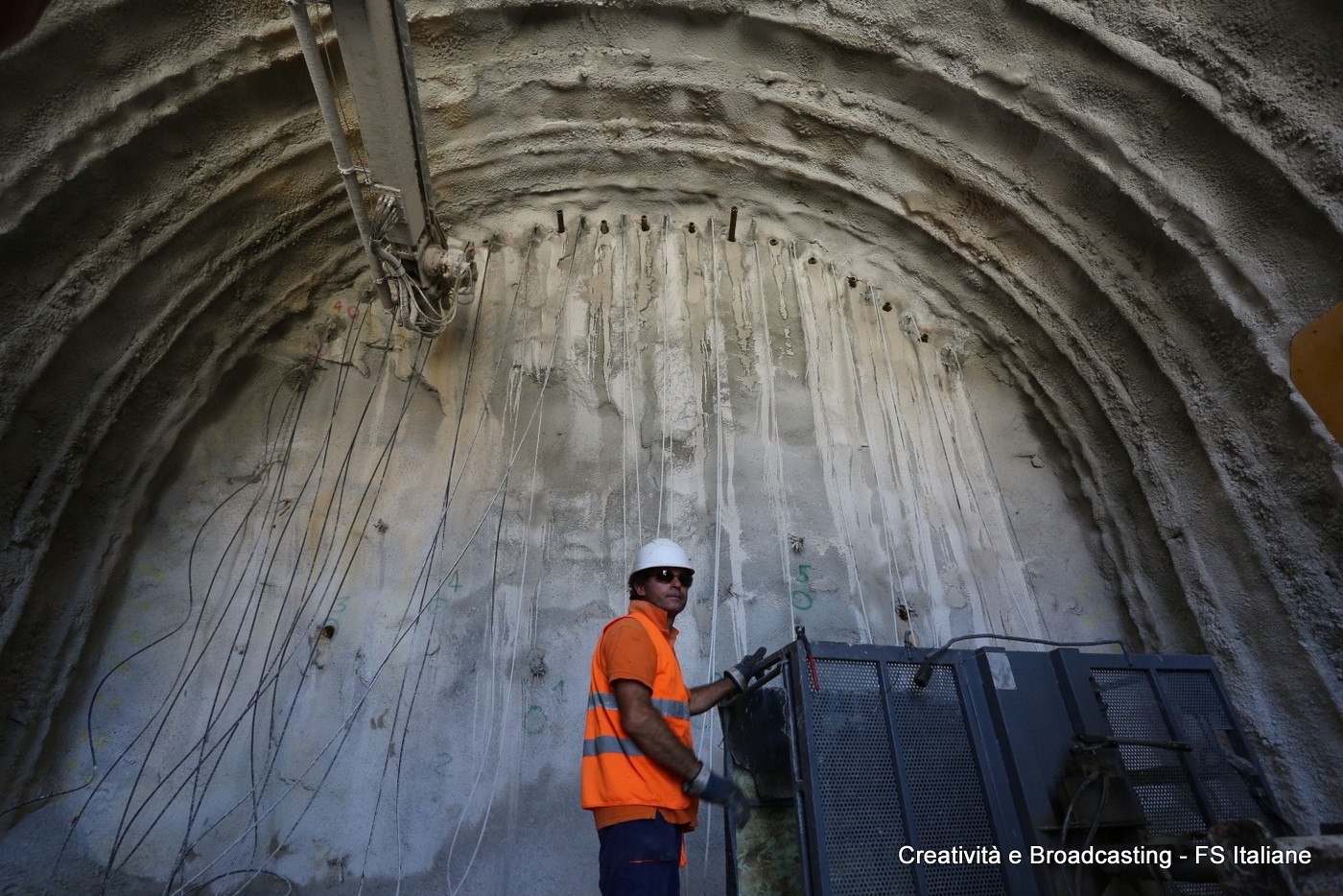

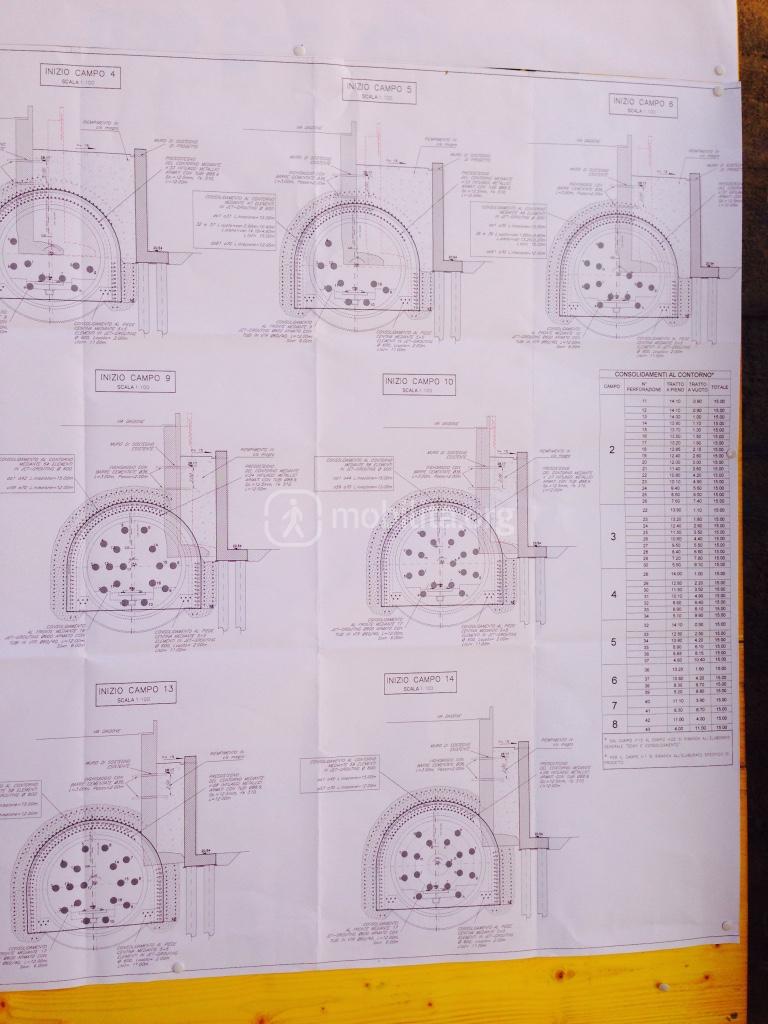

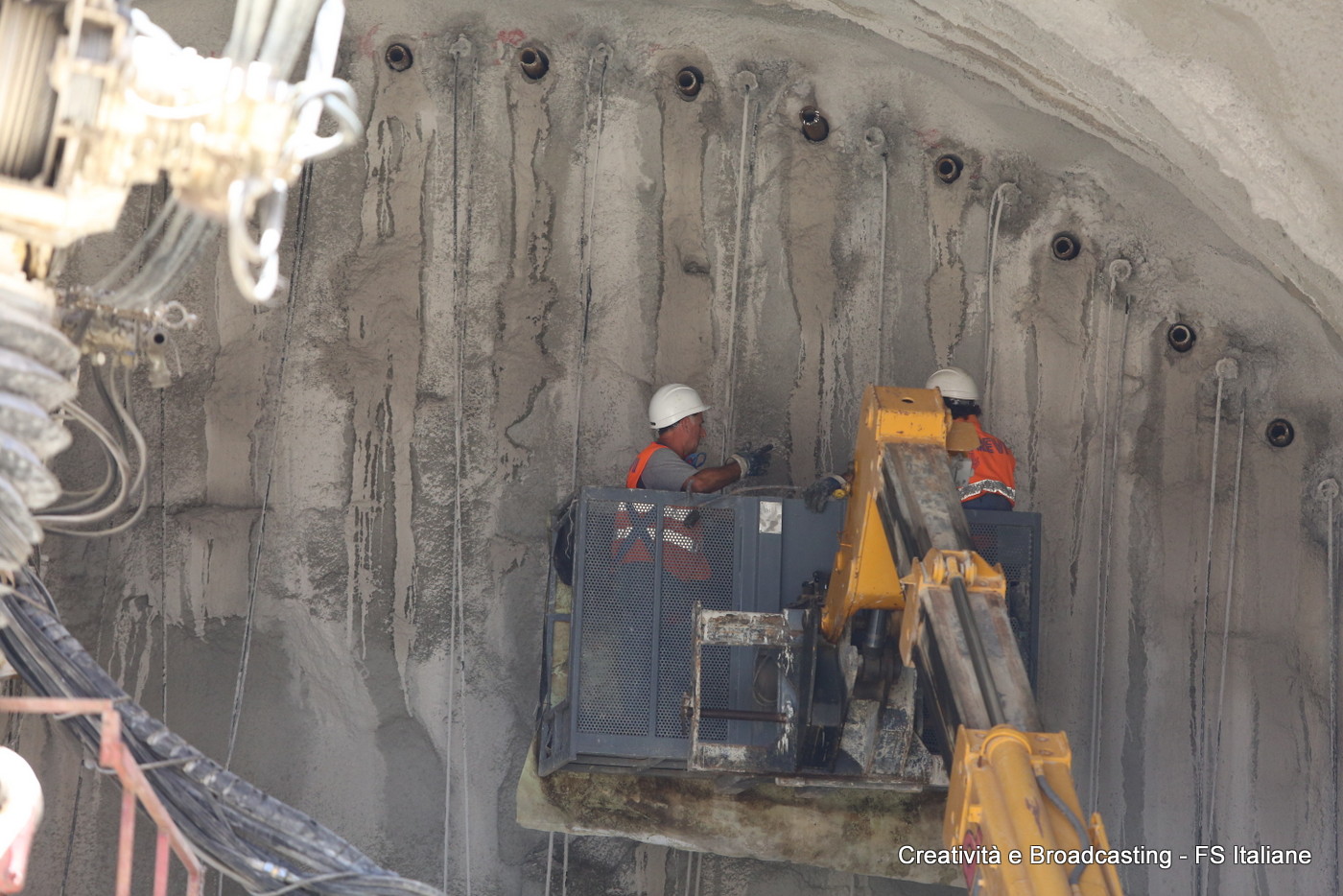

  • FASE 1: Esecuzione consolidamenti al fronte ed al contorno

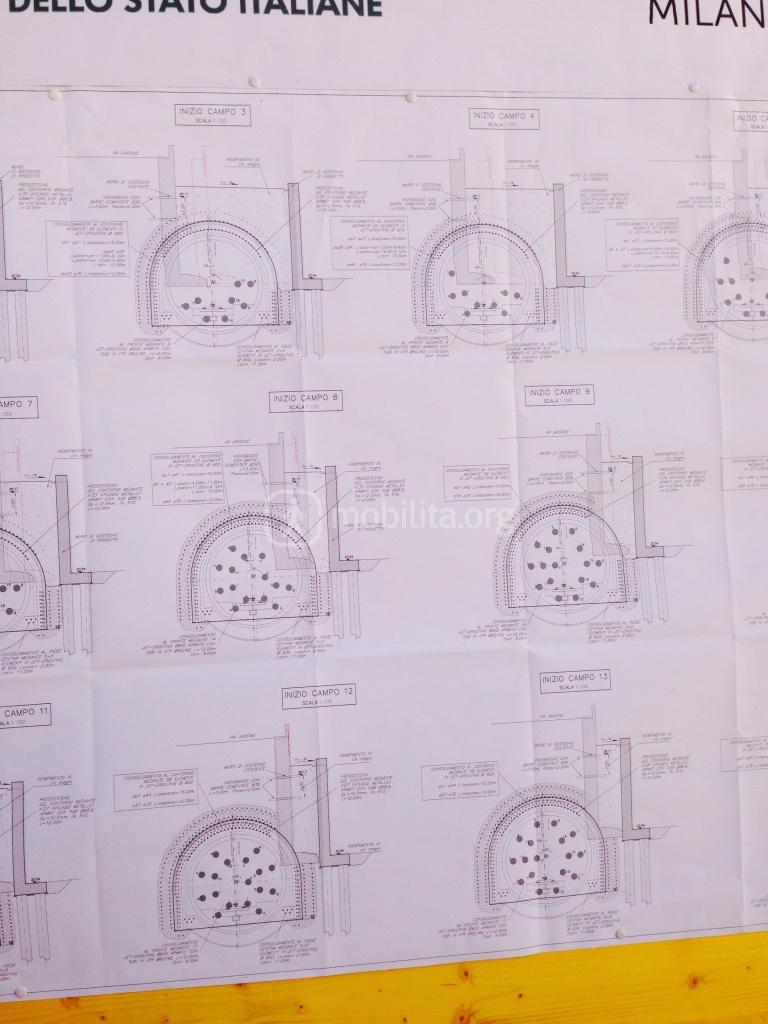

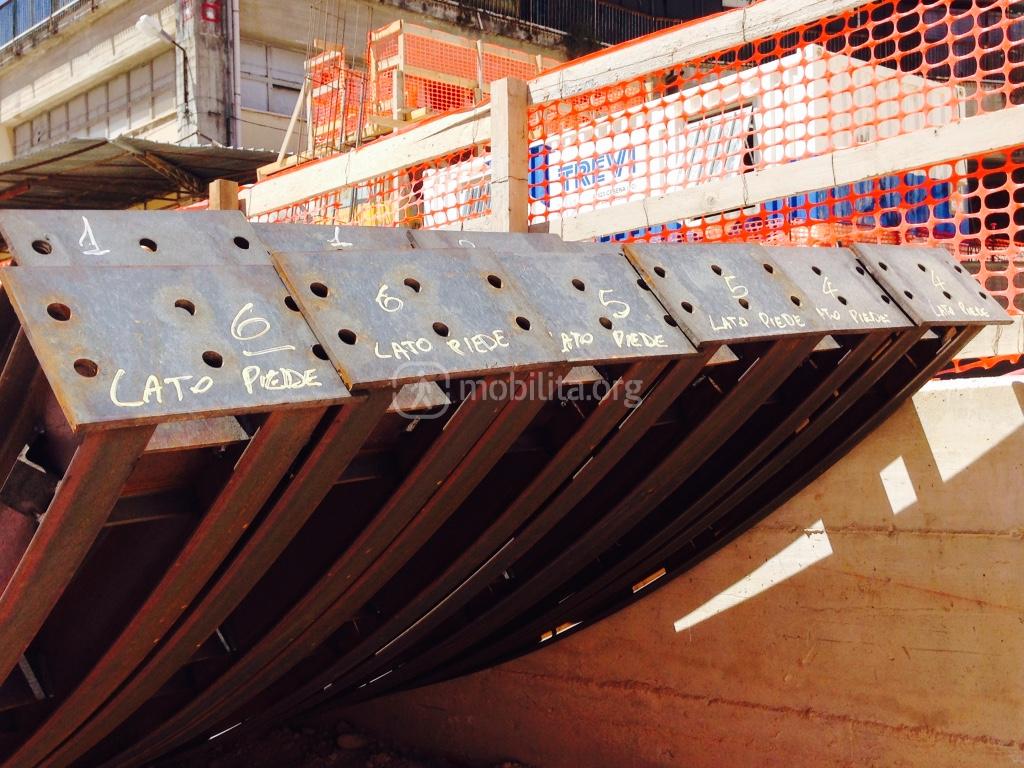

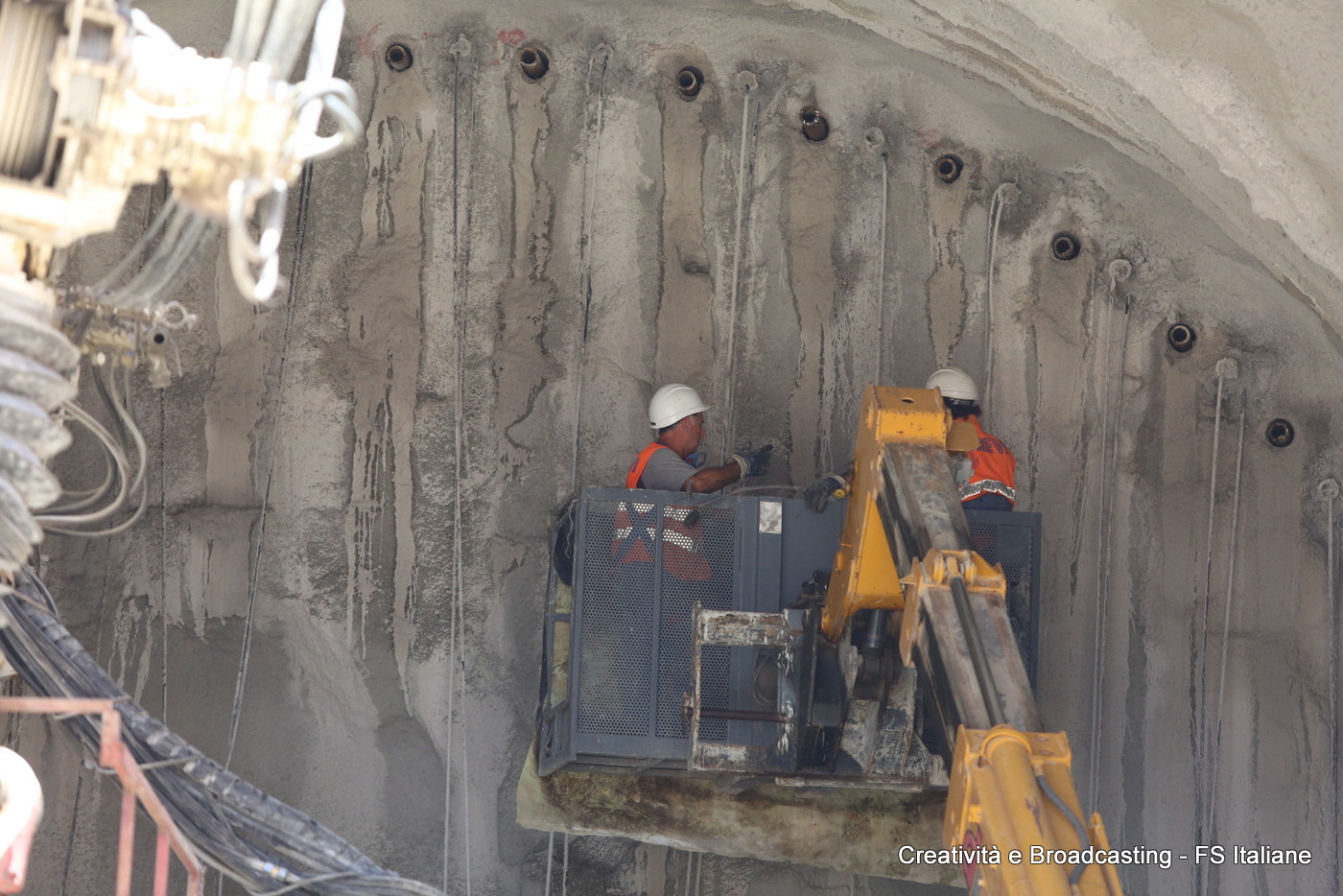

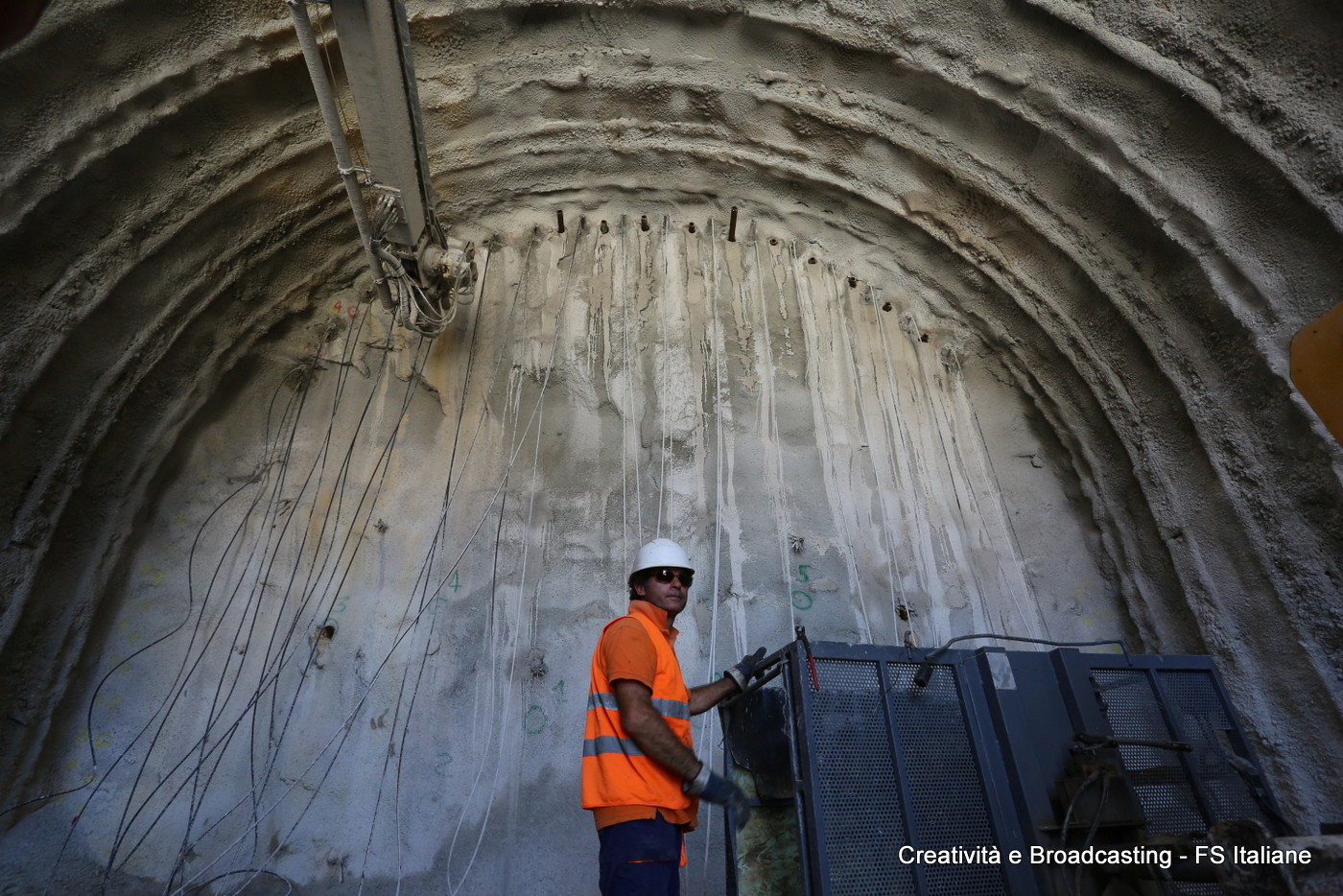

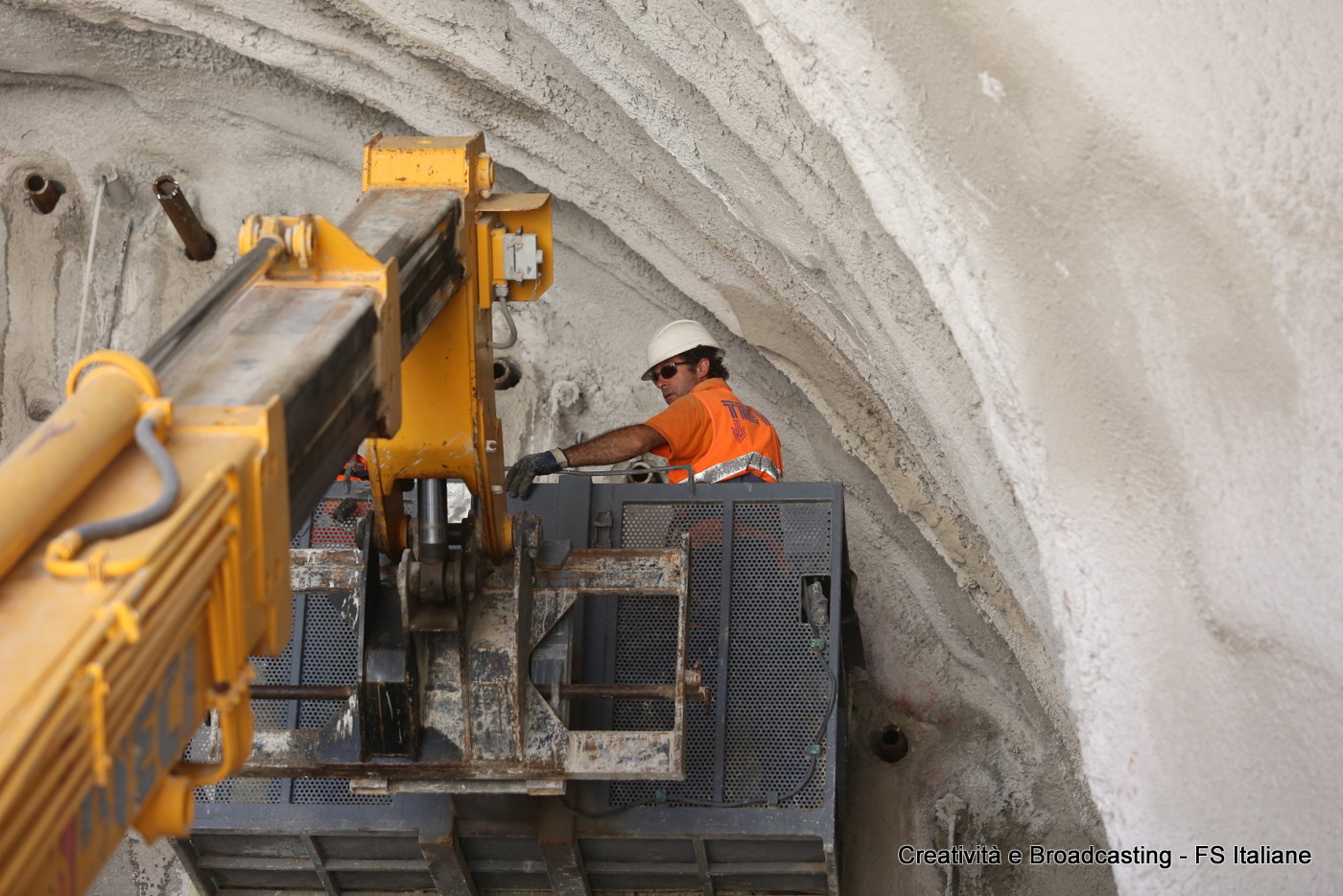

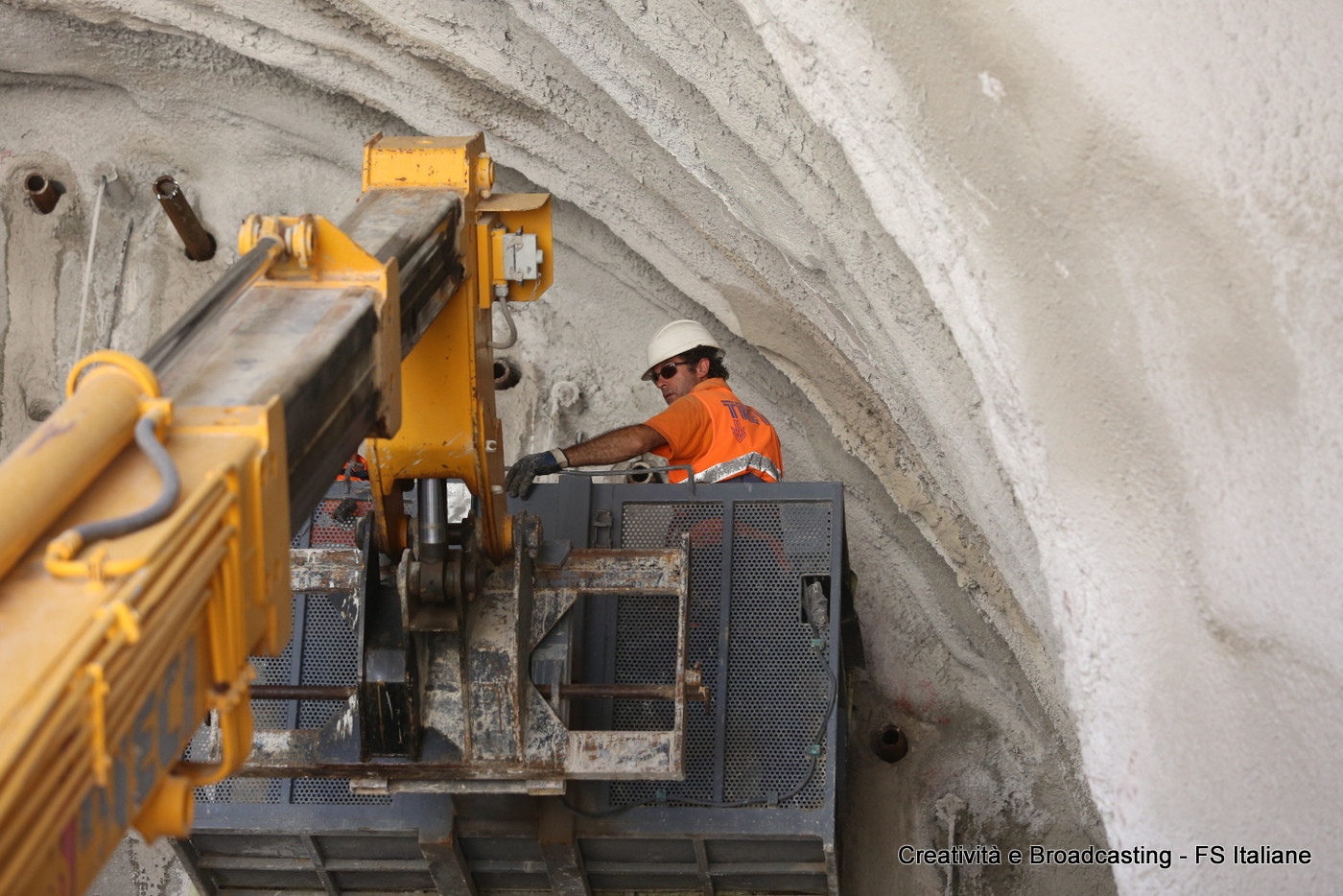

  • FASE 2: scavo e posa in opere di centine metalliche con spritz
  • FASE 3: scavo e getto dell’arco rovescio

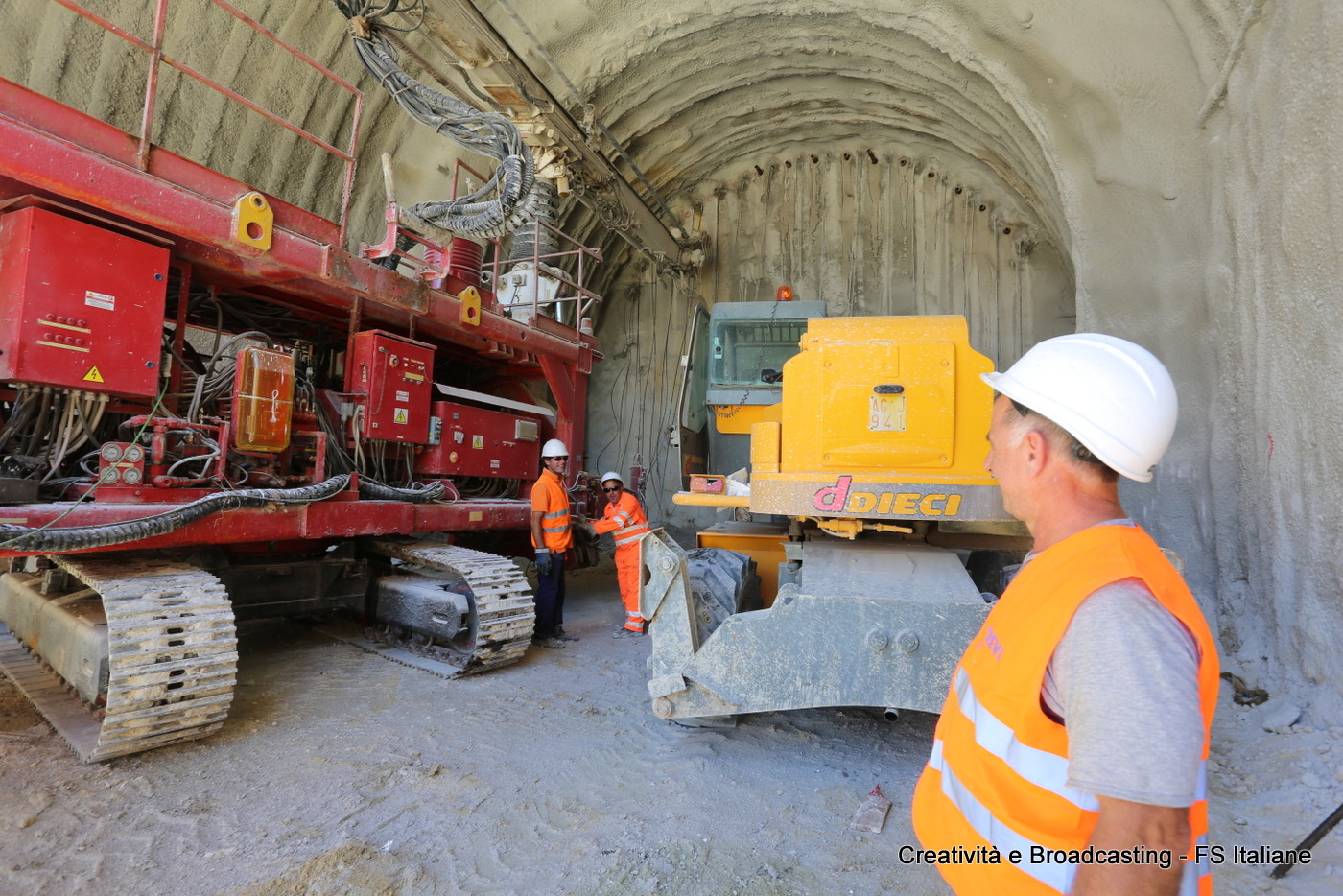

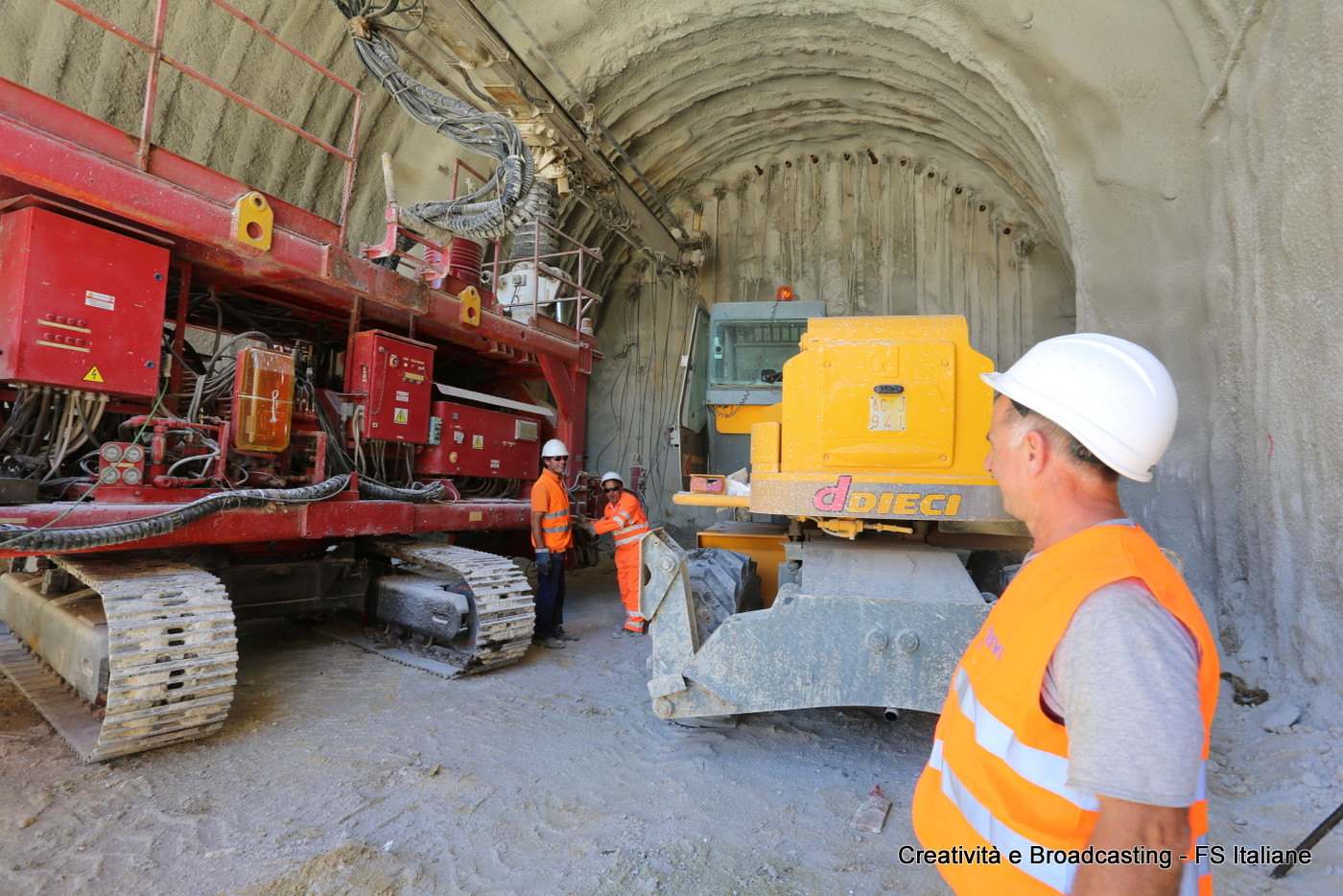

  • FASE 4: il rivestimento sarà realizzato durante l’avanzamento “a vuoto” della macchina TBM all’interno del tratto di galleria in tradizionale già scavato. I conci infatti verranno installati immediatamente a tergo dello scudo e consentiranno l’avanzamento della macchina.

La tratta B che è una parte del passante di Palermo, ha una lunghezza di 5,3 km e va dalla Stazione Notarbartolo alla Stazione La Malfa

Essa viene divisa a sua volta in piccole sezione:

  • Da Belgio a La Malfa: 2,7 km
    Avverrà un interramento in trincea della stazione San Lorenzo Colli con estensione dell’intervento (parte in trincea, parte in galleria artificiale) fino alla fermata Belgio
  • Da Notarbartolo a Belgio: 2,6 km
    Realizzazione nuova galleria naturale profonda per la sede del binario dispari e adeguamento della galleria
    esistente come sede del binario pari

Verranno realizzati 2,1 km di galleria naturale a singolo binario; 1,2 km circa in galleria artificiale e 2 km in trincea, soppressi 3 passaggi a livello con realizzazione di nuove viabilità sostitutive, realizzate 2 nuove fermate (Belgio e Lazio) e adeguate le altre 3 esistenti (Notarbartolo, Francia e San Lorenzo).
